«Удмуртэнерго» восстановило работу оборудования на подстанции «Майская»

Сотрудники филиала «Удмуртэнерго» восстановили работу оборудования подстанции «Майская», поврежденного в результате технологического нарушения на кабельных линиях 6 кВ.

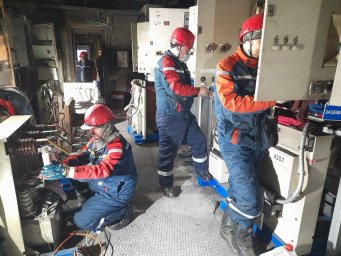

Оперативные службы филиала, приведенные в режим повышенной готовности, незамедлительно приступили к ликвидации последствий технологического нарушения, обеспечению потребителей электроэнергией по резервным схемам, ремонтно-восстановительным работам. Электроснабжение населения и социально значимых объектов было восстановлено 2:41 мск 09 декабря 2023. К работам привлечено 164 человека персонала, 35 единиц спецтехники. Восстановительные работы велись круглосуточно без перерывов и были завершены 11 декабря 2023 года после замены трансформатора на подстанции «Майская».
