In-power.ru

Итоги работы Минэнерго РБ за 1 полугодие 2018 года: введенные объекты

В текущем году введены в эксплуатацию 8, 9 и 19 пусковые комплексы проекта «Строительство АЭС в Республике Беларусь. Выдача мощности и связь с энергосистемой».

Продолжаются работы по строительству ПС 330 кВ «Металлургическая», по реконструкции ПС 330/110/10 кВ «Минск-Северная» с заходами ВЛ 110 кВ, ПС 220 кВ «Столбцы», ПС 750 кВ «Белорусская», ПС 330 кВ «Могилев-330», по реконструкции турбоагрегата ст. № 2 с заменой вспомогательного оборудования и генератора на Гродненской ТЭЦ-2, по 6 пусковым комплексам (16, 18, 20, 21, 22, 23) проекта по выдаче электрической мощности с Белорусской АЭС и другим объектам.

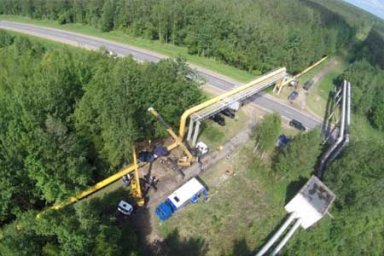

За 1 полугодие 2018 г. построено и реконструировано 584,2 км линий электропередачи напряжением 0,4-10 кВ; 13,3 км линий электропередачи напряжением 110 кВ; 201,6 км линий электропередачи напряжением 330 кВ; обеспечен ввод в эксплуатацию 12,9 км тепловых сетей в однотрубном исчислении. Построено 616,9 км газопроводов всех категорий, газифицировано природным газом 9 668 квартир, переведено со сжиженного на природный газ 3 124 квартиры.

Продолжаются работы на всех зданиях и сооружениях первого и второго энергоблоков Белорусской АЭС. Общестроительные работы на основных зданиях и сооружениях находятся на этапе завершения, полномасштабно развернуты тепломонтажные и электромонтажные работы.

На первом энергоблоке завершается монтаж основного технологического оборудования реакторного и турбинного цехов. На втором энергоблоке смонтирован корпус реактора и основное оборудование реакторной установки, ведется монтаж технологических трубопроводов и начат монтаж систем турбины.

На возведении зданий и сооружений Белорусской АЭС задействованы 34 субподрядные организации, в том числе 22 белорусских и 12 российских организаций.

http://minenergo.gov.by
