Контрольная точка. Павел Барило провел оперативный штаб на Томь-Усинской ГРЭС

В ходе расширенного совещания исполнительный директор СГК Павел Барило обсудил с руководством Томь-Усинской ГРЭС и подрядных организаций ряд ключевых моментов по модернизации энергоблока №6 в рамках выполнения правительственной программы ДПМ-2.

Модернизация энергоблока №6 мощностью 200 Мвт, в состав которого входят турбогенератор №6 и двухкорпусный котлоагрегат №11, стартовала на электростанции в июле текущего года. Демонтажные работы на котле и оборудовании генератора выполнены с опережением плановых сроков — на 30%.

«Ускориться» в проведении демонтажных работ на одиннадцатом котле специалистам помог опыт, приобретенный в ходе модернизации энергоблока №7. Запуск в эксплуатацию седьмого, аналогичного шестому по характеристикам, энергоблока состоялся на Томь-Усинской ГРЭС в начале 2023 года. Поэтому на энергоблоке №6 и «разбор полетов» с учетом возможных сложностей, и оптимизация производственных процессов выполнены, что называется, «по горячим следам» и с хорошим эффектом. Обновление энергоблока №6 на Томь-Усинской ГРЭС СГК проводит в рамках правительственной программы по модернизации генерирующих объектов. Цель программы ДПМ-2 — заменить отработавшее ресурс генерирующее оборудование, улучшить технико-экономические и экологические показатели, а также повысить производительность электростанций.

В ходе масштабного обновления шестого энергоблока предстоит не только заменить системы автоматизированного управления и оборудование котлоагрегата №11, начиная от поверхностей нагрева и заканчивая контрольно-измерительными приборами и автоматикой, но и генератор мощностью 200 Мвт, производства НПО «ЭЛСИБ».

Кроме того, на шестом энергоблоке в рамках ремонтной программы будет выполнен капитальный ремонт с заменой элементов турбины. Подготовка к первому пуску энергоблока №6 запланирована на вторую половину октября 2024 года.

Оценил Павел Барило и готовность строящихся объектов технического водоснабжения станции — градирен и циркуляционной насосной станции (ЦНС), задача которой забирать нагретую воду из отводящего канала ГРЭС и подавать через систему циркуляционных водоводов на брызгальные устройства градирни.

Источник: https://sibgenco.online/news/element/kontrolnaya-tochka-pavel-barilo-provel-operativnyy-shtab-na-tom-usinskoy-gres/

Комплекс из трех градирен предназначен для охлаждения воды, прошедшей технологический процесс, то есть нагретой на этапе прохождения через конденсаторы турбин. Затем эта вода вновь будет направляться по системе открытых каналов в новый производственный цикл. Таким образом, существенно снизится нагрузка на реку Томь.

Мощностей гидросооружений будет достаточно для работы при обычных нагрузках электростанции, а в пиковом режиме объем речной воды, необходимой для выработки электроэнергии, снизится на 96 000 м³/час.

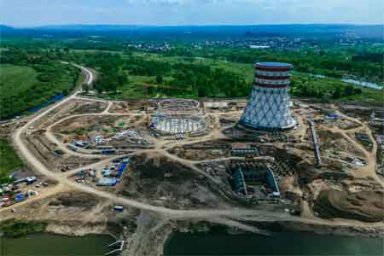

На сегодняшний день строительство градирни №1 и подземной части ЦНС на Томь-Усинской ГРЭС практически завершены. Продолжается возведение каркаса градирни №2, идут подготовительные работы к строительству градирни №3.

До ввода первых гидросооружений в эксплуатацию еще необходимо выполнить целый комплекс работ, включая возведение надземной части насосной станции, монтаж механического оборудования ЦНС, трассировку кабельных линий, окончание строительства водозаборного ковша.

Павел Барило поставил перед энергетиками и подрядчиками задачу не снижать набранный темп.

 Павел Барило исполнительный директор Сибирской генерирующей компании - «Модернизация Томь-Усинской ГРЭС имеет важное значение и для энергосистемы, и для всего Кузбасса. На юге региона сосредоточено большое количество энергоёмкого производства с непрерывным производственным циклом. Поэтому наша генерация здесь очень востребована. Темп работ хороший, будем и дальше встречаться, смотреть контрольные точки, чтобы держаться графика».
