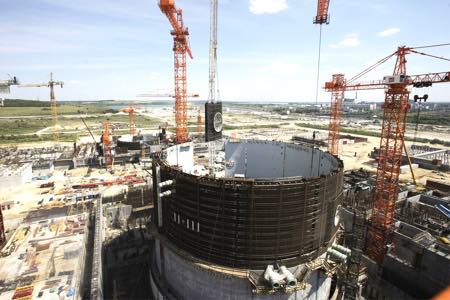

На энергоблоке №1 Курской АЭС-2 началось бетонирование второго яруса внутренней защитной оболочки реактора

Внутренняя защитная оболочка – основной элемент герметичного ограждения реакторной установки, ее высота составит 61,7 метров, а толщина стен — 1,2 метра. При таких параметрах во время эксплуатации энергоблока она исключит выход радиоактивности за пределы конструкции.

«Бетонирование второго яруса внутренней защитной оболочки энергоблока №1 мы будем про-водить в три этапа, учитывая сложность конструктива и объем подготовительных работ, – рас-сказал об особенностях технологического процесса начальник управления капитального строи-тельства Курской АЭС-2 Алексей Булдыгин. – Первый этап начинаем с отметки плюс 9,100 метров. Предполагаем использовать 730 кубометров бетона. Все должны выполнить за 50 ча-сов. После этого, проведем мероприятия по уходу за бетоном, основной целью которых являет-ся обеспечение оптимальных температурно-влажностных условий для набора им прочности».

«Реализация ключевых этапов сооружения энергоблока №1 не только в срок, но и с высоким качеством выполняемых работ — это результат слаженной работы генерального подрядчика, подрядных организаций, заказчика. При этом, выполняя, работы в соответствие с графиком мы придерживаемся основного приоритета, являющегося главным правилом атомщиков – без-опасности», — отметил вице-президент, директор проекта строительства Курской АЭС АО ИК «АСЭ» Алексей Дерий.

Окончание бетонирования 1-го этапа намечено на первые числа ноября 2019. После набора прочности начнется второй этап – укладка бетона с отметки +12,600 метров. Третий этап – с отметки +16,900 до отметки +22,500 метров. Завершить все этапы бетонирования второго яруса планируется в марте 2020 года.

*Энергоблоки №1 и №2 КуАЭС-2 поколения «3+» являются пилотными, сооружаемыми по проекту ВВЭР-ТОИ (водо-водяной энергетический реактор типовой оптимизированный информатизирован-ный). Это новый проект, созданный российскими проектировщиками (Группа компаний ASE, инжи-ниринговый дивизион Госкорпорации «Росатом») на базе технических решений проекта АЭС с ВВЭР-1200. Они обладают улучшенными технико-экономическими показателями. По сравнению с энерго-блоками предыдущего поколения (ВВЭР-1000) мощность каждого выросла на 25%, до 1255 МВт. Срок службы основного оборудования увеличился в 2 раза. По сравнению с другими энергоблоками по-коления «3+» проект ВВЭР-ТОИ предполагает существенное снижение стоимости сооружения, сроков и эксплуатационных расходов.

Новые энергоблоки КуАЭС-2 соответствуют самым современным требованиям МАГАТЭ в области безопасности.

Застройщик – технический заказчик объекта – АО «Концерн Росэнергоатом». Генеральный проек-тировщик и генподрядчик – АО ИК «АСЭ».

В настоящее время энергоблоки №№ 1, 2, 4 Курской АЭС работают на мощности, установленной диспетчерским графиком. Энергоблок № 3 в плановом текущем ремонте.

Радиационный фон на Курской АЭС и в районе ее расположения находится на уровне, соответству-ющем нормальной эксплуатации энергоблоков, и не превышает естественных фоновых значений.
