На блоке № 3 АЭС «Куданкулам» в проектное положение установлен купол реакторного здания
На площадке сооружения АЭС «Куданкулам» (Республика Индия, генеральный проектировщик и генеральный подрядчик — Инжиниринговый дивизион Госкорпорации «Росатом») в проектное положение установлен купол реакторного здания энергоблока №3.

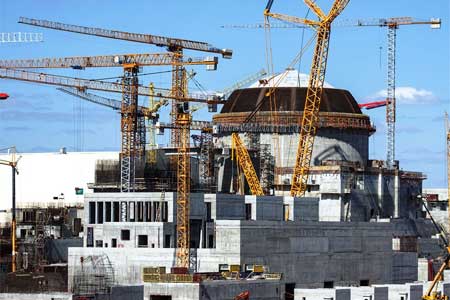

30 ноября в 6:30 по местному времени начался подъем металлоконструкции купола реакторного здания. Предварительно на земле была выполнена укрупненная сборка купола из двух основных частей – «юбки» (Dome-2) и «тюбетейки» (Dome-3). Сборная конструкция была поднята тяжеловесным краном Liebherr LR 11350 на высоту 62 м, а затем установлена в проектное положение. Общая продолжительность операции составила 1 час 15 минут, общий вес конструкции – 281,6 т, а с учетом такелажной оснастки – 304,92 т.

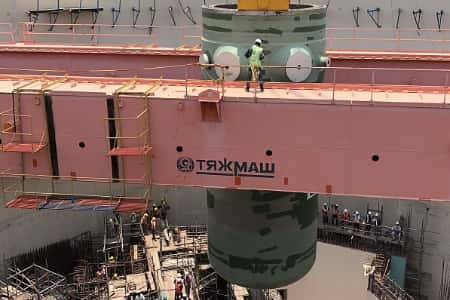

Применение технологии монтажа укрупненной на земле конструкции в один подъем вместо двух проектных позволило почти на месяц сократить строительно-монтажные работы на здании реакторного отделения. Установка купола обеспечивает возможность гарантированного создания зоны чистого монтажа для сварки главного циркуляционного трубопровода, работы по стыковке которого находятся в интенсивной фазе.
«Мы передаем нашим партнерам свой опыт, наработанные технологии, проводим необходимое обучение, выполняем все взятые на себя обязательства, – отметил вице-президент АО АСЭ по проектам в Индии Андрей Лебедев. – Это позволяет быть уверенными в качестве нашей продукции и услуг, поддерживать доверительные прочные партнерские отношения и оставаться мировым лидером по применению российских технологий на энергоблоках, сооружаемых за рубежом».
