Обновленная турбина вернулась на Бийскую ТЭЦ после заводского ремонта

Одним из сложнейших проектов ремонтной кампании 2023 года, который был реализован энергетиками СГК на Бийской ТЭЦ, стал капитальный ремонт турбоагрегата №4. В начале нового отопительного сезона турбина вновь вошла в состав действующего оборудования станции.

Турбоагрегат №4 Бийской ТЭЦ установленной мощностью 50 МВт был введен в эксплуатацию в 1966 году. В 2017 году, когда турбина уже превысила свой парковый ресурс, бийские энергетики СГК и специалисты Уральского турбинного завода заменили цилиндр высокого давления турбины. После такой масштабной технической модернизации она стала считаться новой и повысила установленную мощность до 60 МВт.

После этого знакового события прошло уже пять лет, поэтому в 2023 году пришло время выводить турбоагрегат в ремонт.

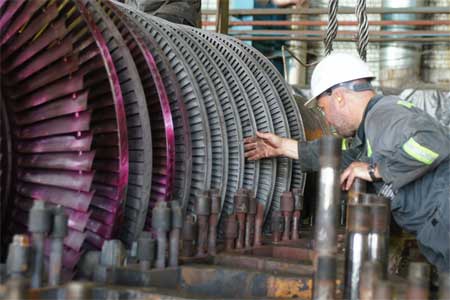

Изначально специалисты Бийской ТЭЦ планировали произвести ряд типовых ремонтно-профилактических работ силами ремонтного персонала. Однако после вскрытия цилиндра высокого давления (ЦВД) ремонтными службами совместно с экспертами по промышленной безопасности на турбоагрегате были выявлены дефекты диска и лопаток регулирующей ступени.

«Учитывая достаточно высокую вероятность отклонений в работе турбины №4 Бийской ТЭЦ, которые могут в последствии возникнуть из-за выявленных дефектов, руководством СГК было принято решение отправить ротор турбоагрегата на ремонтную площадку изготовителя — Уральский турбинный завод — где есть все условия для проведения максимально качественного ремонта».

Полный цикл ремонтных работ по замене диска и регулирующей ступени ЦВД на четвертой турбине Бийской ТЭЦ совместными усилиями специалистов СГК и Уральского турбинного завода был выполнен за четыре месяца.

После завершения «командировки» ротора на Урал пробный запуск турбины №4 в рамках испытаний прошел успешно 27 сентября. Это дало возможность включить ее в список действующего оборудования Бийской ТЭЦ в отопительный сезон 2023/2024 годов.

Энергетики, отмечая важность произведенных технических мероприятий, пояснили: сейчас, когда одна из рабочих единиц генерирующего оборудования Бийской ТЭЦ приведена в соответствие с «заводскими настройками», можно делать более точный прогноз ее работоспособности, а в дальнесрочной перспективе — гарантировать бесперебойную поставку электроэнергии в единую энергосистему страны.
