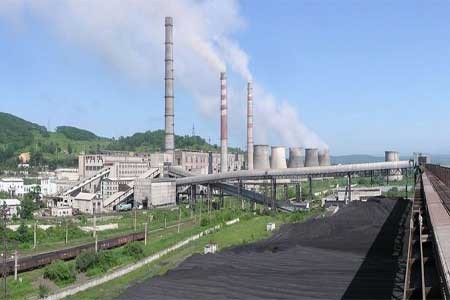

Ремонты на Кузнецкой ТЭЦ

На Кузнецкой ТЭЦ Сибирской генерирующей компании годовая ремонтная программа вышла на финишную прямую: основной объем работ будет завершен к середине сентября. Рассказываем, что уже сделано, и какие ремонты на станции идут прямо сейчас.

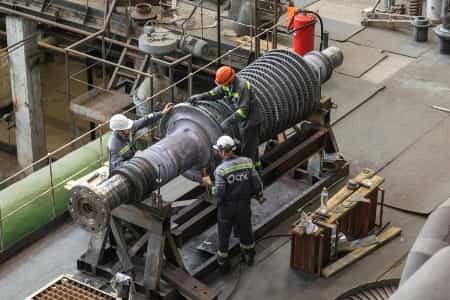

В первой половине 2022 года на теплоэлектростанции выполнены текущие ремонты котлоагрегатов №№6,15,16 и капитальный ремонт водогрейного котла №1, турбоагрегатов №№ 6,12,13. В турбинах очистили масляные фильтры, провели ремонт запорной арматуры. На котлах специалисты заменили 22 тонны поверхностей нагрева, отремонтировали горелки, дымососы, вентиляторы и золоуловители, от работы которых зависит очистка дымовых газов, обновили изоляционные покрытия.

Специалисты выполняют ремонты по графикам, ориентируясь на регламенты промышленной безопасности, в том числе и результаты экспертиз, которые определяют, сколько турбина или котлоагрегат может работать прежде, чем его выведут на очередную «профилактику».

Отличаются капитальные ремонты от текущих и масштабами, и сроками, и целями. Задача текущего ремонта — поддержать эффективную работу оборудования без каких-то глобальных технических вмешательств, а капитального — восстановить функции, заменив детали или конструкции, здесь, конечно, объёмы работ значительно увеличиваются и могут по продолжительности занимать до 90 дней. Но в любом случае, и текущие, и капитальные ремонты проводятся в плановом порядке. Их регулярность и соответствие потребностям оборудования, в зависимости от выработки ресурса, позволяют обеспечить стабильность и максимально снизить риск выхода из строя.

В июне 2022 года на Кузнецкой ТЭЦ ремонтные работы сосредоточены в котлотурбинном цехе на мельничном оборудовании, которое входит в системы пылеприготовления, бойлерных установках и замене паропровода.

Температура пара внутри паропровода составляет +550°С, а давление в нем — 100 кгс/см² (килограмм-сил на квадратный сантиметр). Такие нагрузки влияют на металл, со временем истончаются стенки труб, образуются микротрещины. Поэтому важно вовремя обнаружить дефекты и провести замену потенциально аварийных участков.

Ремонт пылеприготовительной системы на Кузнецкой ТЭЦ входит в реализацию проекта «Чистый воздух». Это оборудование измельчает уголь в пыль, что позволяет эффективно сжигать топливо и выделять минимум сажи.

Сейчас специалисты выполняют ремонт эксгаустеров — это мельничные вентиляторы для транспортировки пылевоздушной угольной смеси в котлоагрегаты.

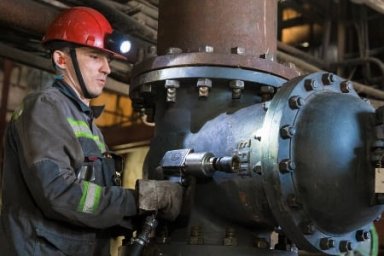

В контуре Кузнецкой ТЭЦ, единственном в городе, с 2020 года действует режим летней циркуляции. А значит, бойлерная установка и сетевой насос в работе постоянно. Вообще на Кузнецкой ТЭЦ — пять бойлерных установок, но в летние месяцы для подогрева сетевой воды достаточно одной. Оставшиеся — готовятся к зиме. Например, на бойлерной установке №1 специалисты проводят ремонт запорной арматуры и сетевых насосов.

На восьмидесятиметровой дымовой трубе Кузнецкой ТЭЦ специалисты завершают демонтаж железобетонного ствола, практически вплотную подойдя к финальной отметке в 40 метров.

Следующий этап, который начнется до конца июня,— монтаж усиленного металлического газоотводящего ствола. В сентябре комплекс работ будет завершен полностью, включая и световое ограждение, и маркировочную окраску.

С начала второго полугодия на Кузнецкой ТЭЦ стартуют работы по замене 64 тонн поверхностей нагрева в котлоагрегатах и ремонт газоочистного оборудования. Все необходимые материалы для ремонтов уже прибыли на станцию.

В 2022 году Сибирская генерирующая компания включила в ремонтную кампанию Кузнецкой ТЭЦ 196 единиц основного и вспомогательного оборудования, зданий и сооружений.

https://sibgenco.online

Компания / объект:
974
Нет комментариев. Ваш будет первым!
Продолжая использовать данный сайт, вы принимаете условия Пользовательского соглашения, Политики конфиденциальности и даете свое полное согласие на сбор и обработку и распространение персональных данных и файлов cookies. Если вы не согласны с данными условиями вы обязаны покинуть сайт.
