Двойной капремонт: Новосибирская ТЭЦ-3 завершает работы на котле и турбине
Станция заканчивает капитальный ремонт турбогенератора, рассчитанного на 100 МВт электроэнергии и 160 Гкал/ч тепла, а также котла — мощностью 320 тонн пара в час. Одновременное ведение крупных проектов не повлияло на сроки и качество: ресурсы запланировали заранее. Тем не менее, ремонты в этом году обошлись дороже — сказался рост цен на металл.
Два проекта
ТЭЦ-3, которая снабжает теплом около 400 тысяч жителей Новосибирска, на днях завершит капитальный ремонт сразу двух агрегатов. Крупные ремонтные проекты вели одновременно — с начала июня этого года.

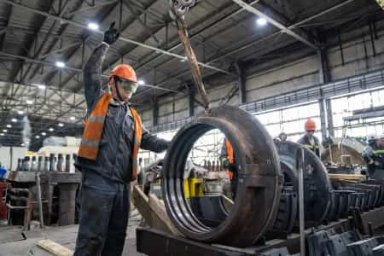

Бригады ремонтной компании «Сибирьэнергоремонт» (СибЭР) заканчивают работы на турбогенераторе №11, доля которого составляет 20% электрической мощности станции и 18% — тепловой мощности ТЭЦ.
Также специалисты практически завершили работы на котле №7, мощность которого — 13% от паровой производительности станции.
На турбогенераторе работали 30 сотрудников СибЭР; они измерили параметры и проверили на дефекты более 50 составных деталей агрегата. Кроме того, специалисты привели в порядок щеточно-контактный аппарат, который обеспечивает надежный контакт с вращающейся частью электрической машины; отладили работу системы автоматического регулирования и произвели очистку масло- и газоохладителей. Также выполнили замену сегментов уплотнений — это позволит добиться повышения тепловой эффективности, отметил главный инженер ТЭЦ-3 Андрей Бабенков.
В результате ремонта турбогенератора специалисты ожидают, что угля понадобится в год примерно на 6 тысяч тонн меньше.
На котлоагрегате работали 20 специалистов СибЭР — выполнили ремонт восьми горелочных устройств, отремонтировали двигатели и механизмы мельниц, дымососов, дутьевых и мельничных вентиляторов.
Основной объем работ этого ремонта — диагностический контроль металла для определения ресурса оборудования, пояснил главный инженер станции. Проверили главный паропровод, питательный трубопровод, барабан, камеры и пароперепускные трубопроводы в пределах котла. Помимо увеличения эффективности котла, капремонт позволит снизить годовой расход угля — примерно на 800 тонн.
Ранее эти агрегаты проходили капремонт несколько лет назад — котел в 2016 году, а турбогенератор — в 2017-м. В целом для котлов Новосибирской ТЭЦ-3 регламентирован ремонт один раз в 4 года при наработке котла не более 27 200 часов, а для турбин станции — каждые 5 лет при наработке не более 34 000 часов.
Ресурсы и средства
К одновременному выполнению сразу двух крупных ремонтных проектов готовились заранее.
Андрей Бабенков Главный инженер Новосибирской ТЭЦ-3:
«Мы согласовывали график с системным оператором и исполнителем ремонта — компанией СибЭР. Это позволило запланировать трудовые и материальные ресурсы».
Тем не менее, стоимость ремонтов оказалась выше, чем подобные работы в прошлом году — за счет роста цен на металл. При планировании закладывался стандартный индекс роста цен — 7%. Фактический рост сложно было прогнозировать.
Так, цена ремонта котла возросла на 25% и составила 26 млн рублей. В ремонтной кампании ТЭЦ-3 в 2022 году это самое значимое подорожание проекта капремонта из-за динамики цен на металл. Стоимость ремонта турбогенератора составила 37 млн рублей с подорожанием на уровне 20% в сравнении с 2021 годом.
В любом случае все запланированные на 2022 год ремонты станция выполняет в полном объеме: на сегодня ремонтная кампания реализована более чем на 50%, подчеркнул Андрей Бабенков.
