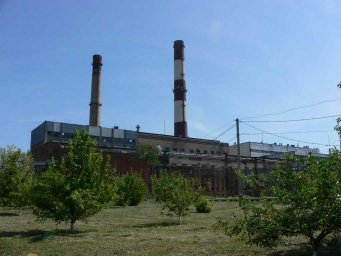

Тамбовская ТЭЦ

Введена в эксплуатацию 24 апреля 1954 года, с пуском первого (из трех) турбоагрегатов 1-ой очереди (мощностью 16 МВт).

Раньше на Тамбовской ТЭЦ в качестве топлива использовался подмосковный бурый уголь, содержащий 33 % влаги и 23 % золы. ТЭЦ работала как пыле-угольная станция. С вводом первой, а затем последующих очередей ТЭЦ начались масштабные работы по теплофикации Тамбова.

В начале 60-х завершилось строительство второй очереди ТЭЦ. В этот период были введены современные котлы, турбоагрегаты и турбогенераторы.

В ноябре 1993 года быд введен первый в составе четвертой очереди водогрейный котел тепловой мощностью 180 Гкал/час. Вместе с котлом введены новые сетевые насосы, коллекторная, тепловой пункт, получила развитие схема теплофикационных сетевых трубопроводов большой пропускной способностью. Несколькими годами позже в строй введена турбина ПТ-40. Это позволило увеличить установленную мощность станции еще на 15 МВт.

С переходом ТЭЦ на сжигание природного газа удалось нормализовать и экологическую обстановку.

Начало теплофикации г. Тамбова положено в 1960 г., с вводом тепломагистрали ТМ-1 (по Моршанскому шоссе).

В 1963 г. введена ТМ-2 (до завода «Тамбовполимермаш»), а в 1968 г. продолжена (по бульвару Энтузиастов и ул. Мичуринской).

По мере развития, велось строительство магистральных (ТМ-2А, ТМ-2Б и ТМ-3) и распределительных тепловых сетей, центральных тепловых пунктов и насосных станций в г. Тамбове.

http://tambov-tsk.ru

Мощность электрическая, МВт 235
Мощность тепловая, Гкал/ч 947
12:01
3.19K

Упоминания в новостях:

На Тамбовской ТЭЦ специалисты АО «РИР Энерго» (входит в дивизион «Росатома» — Росатом Инфраструктурные решения») выполнили 65% работ по замене турбоагрегата станции. Новая турбина отечественного производства мощностью 130 МВт придет на смену агрегату, который бесперебойно работал здесь 42 года.
1.33K
Филиал АО «РИР Энерго» – «Тамбовская генерация» приступил к реконструкции башенной градирни на Тамбовской ТЭЦ. До конца лета энергетики планируют обновить систему водораспределения, заменить разбрызгивающие сопла и оросители, а также значительно усовершенствовать конструкцию самой градирни.
1.83K
На Тамбовской ТЭЦ продолжается модернизация самого мощного турбоагрегата станции. По оценкам специалистов запланированные объемы работ уже выполнены практически на 50%. Работы выполняются в соответствии с графиком, с небольшим опережением по отдельным этапам.
5.36K
На Тамбовской ТЭЦ приступили к монтажу нового турбоагрегата, который позволит увеличить мощность станции на 20 МВт. Сегодня энергетики устанавливают в проектное положение первую часть генератора – статор. Подъем этой детали весом 140 тонн осуществлялся с помощью уникальной для региона такелажной системы «Power Tower».
10.29K
АО «Росатом Инфраструктурные решения» (РИР, входит в Госкорпорацию «Росатом») получило паспорт готовности к работе в отопительный сезон 2024–2025 годов. Документ подтверждает соблюдение объектами компании требований Минэнерго РФ по готовности к работе в условиях отрицательных температур. Филиалы РИР и АО «Квадра» (входит в РИР) выполнили весь комплекс подготовительных мероприятий к зиме.
8.51K
АО «Росатом Инфраструктурные решения» (РИР, входит в Госкорпорацию «Росатом») получило паспорт готовности к работе в отопительный сезон 2024–2025 годов. Документ подтверждает соблюдение объектами компании требований Минэнерго РФ по готовности к работе в условиях отрицательных температур. Филиалы РИР и АО «Квадра» (входит в РИР) выполнили весь комплекс подготовительных мероприятий к зиме.
11.55K
В рамках реализации государственной программы ДПМ-2 на Тамбовскую ТЭЦ начали поставлять оборудование, изготовленное на Уральском турбинном заводе. Сейчас все элементы новой паровой турбины Т-130 и электрооборудование разгружают на специально подготовленных для этого площадках.
497
В утвержденной приказом Минэнерго России Схеме и программе развития электроэнергетических систем России на 2024–2029 годы (далее - СиПР) содержится прогноз потребления электрической энергии и мощности и основные технические решения по развитию энергосистемы Тамбовской области.
14.6K
На Смоленскую ТЭЦ-2 филиала АО «Квадра» – «Смоленская генерация» прибыл статор турбогенератора ТФ-130, изготовленный научно-производственным объединением «ЭЛСИБ». Это событие завершает поставку первого комплекта оборудования, изготавливаемого сибирскими машиностроителями для АО «Квадра» по проекту «Комплексной замены паровой турбины блока ТГ №3».
1.07K
К 2025 году мощность Тамбовской ТЭЦ увеличится на 20 мегаватт. Достигнуть этого удастся благодаря замене старой турбины ТГ-8 на новый агрегат в рамках реализации государственной комплексной программы модернизации генерирующего оборудования (КОММОД).
