Без транспортировки за Урал: Новосибирская ТЭЦ-5 ремонтирует энергоблок

На крупнейшей станции Новосибирска — ТЭЦ-5 — начался капремонт энергоблока №1, включающего турбину, генератор и котел. Компания Сибирьэнергоремонт — исполнитель проекта — нашла решение, как обойтись без транспортировки ротора на заводскую площадку в западную часть России.

С апреля до конца июня ТЭЦ-5 проведет капремонт энергоблока — самый крупный проект в ремонтной кампании на новосибирских ТЭЦ в 2023 году. В его реализации будут задействованы более 200 специалистов, например, слесари-монтажники, электрогазосварщики, турбинисты-проточники, генераторщики.

Объем вложений в капремонт составит 203 млн рублей.

Установленная электрическая мощность энергоблока №1 составляет 200 МВт, тепловая — 240 Гкал/ч; паропроизводительность котла — 710 т/ч.

Ремонт начали с разборки турбины и генератора.

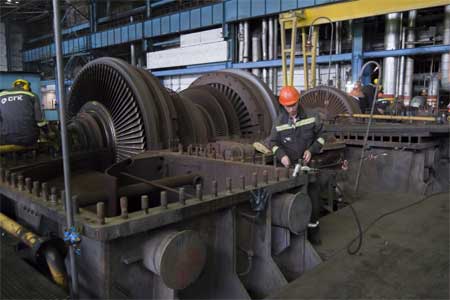

Специалисты Новосибирского филиала «Сибирьэнергоремонт» выполняют узкоспециальную механическую обработку ротора турбины в цеховых условиях, без междугородней транспортировки на заводскую площадку.

Обработка опорных шеек ротора на специальном балансировочном станке и перезаливка подшипников позволят привести в нормативное состояние подшипниковые узлы, улучшат вибрационное состояние турбины.

Антон Дашкин директор Новосибирского филиала Сибирьэнергоремонт — «Ранее можно было выполнять такой капремонт только в заводских условиях, то есть надо транспортировать агрегат за пределы Сибири — например, на завод Уралэнергоремонт, ожидать несколько месяцев. Сейчас на выполнение этой процедуры уйдет чуть более одной недели. Параллельно на производственно-ремонтном участке идут работы по перезаливке опорных подшипников скольжения, после проточки шеек будет выполнена расточка подшипников».

В самом турбинном цехе специалисты анализируют состояние турбины — в ближайшие месяцы предстоит привести ее работу к нормативному состоянию. Предстоят такие операции как: сборка проточной части цилиндров турбины, центровка валопровода.

Без остановки на капремонт наработка каждого энергоблока ТЭЦ-5 в 2022 году составила от 6,8 до 8,1 тысячи часов. По команде Системного оператора Единой энергосистемы всё резервное и исправное оборудование энергоблоков включается в работу. Например, блок №4 в прошлом году в работе был 335 суток, 29 дней — в ремонте и только 5 часов — в резерве.

На котле работы начали с устройства временных вспомогательных металлоконструкций. Например, для замены воздухоподогревателя будет применяться мостовой кран котельного отделения и тяговые лебедки.

Сергей Стуков главный инженер Новосибирской ТЭЦ-5 — «Особенностью ремонта первого энергоблока является технологически сложный объем работ по замене трубчатого воздухоподогревателя: требуется применение специального грузоподъемного оборудования, устройство металлоконструкций на высоте, демонтаж коробов нагнетания воздуха — с их последующим восстановлением».

Всего в ходе ремонта котлоагрегата предстоит заменить суммарно более 67 тонн поверхностей нагрева — примерно 1/10 годового плана по котлам всех новосибирских станций.

Капремонт пройдут и электрофильтры энергоблока — для поддержания эффективности очистки дымовых газов на уровне 99%. Работная бригада заменит приводы механизмов встряхивания коронирующих и осадительных электродов — на более современные и эффективные.

До ремонта специалисты фиксировали на энергоблоке такие проблемы как: повышение удельного расхода тепла на выработку электроэнергии, увеличенное давление в конденсаторе турбины, сниженную производительность в котле.

«Рост экономичности по результатам ремонта турбины и котла позволит снизить расход топлива примерно на 7,5 тысяч тонн угля. Ремонт газоходов и замена трубчатого воздухоподогревателя котла дадут возможность снять ограничения по тяге и увеличить выработку электроэнергии энергоблоком №1 на 2,5 % — то есть 28 млн кВтч в год», — рассказал Сергей Стуков. Новосибирская ТЭЦ-5 — самая крупная в Сибири теплоэлектростанция блочного типа; обеспечивает теплом почти 800 тыс. горожан. На ее долю приходится около 60% выработки электроэнергии в Новосибирской области. По итогам 1 квартала 2023 года ТЭЦ-5 произвела 1,9 млрд кВт/ч и около 2 млн Гкал тепловой энергии — на уровне прошлого года.

https://sibgenco.online/

Компания / объект:
758
Нет комментариев. Ваш будет первым!
Добавить Товар или Услугу

Добавить объявление с товаром или услугой могут зарегистрированные на сайте посетители, представители организации по ссылке :https://in-power.ru/products/add .

Продолжая использовать данный сайт, вы принимаете условия Пользовательского соглашения, Политики конфиденциальности и даете свое полное согласие на сбор и обработку и распространение персональных данных и файлов cookies. Если вы не согласны с данными условиями вы обязаны покинуть сайт.
