На Сургутской ГРЭС-2 продолжается подготовка к модернизации энергоблока ст.№6 ПСУ-810 МВт

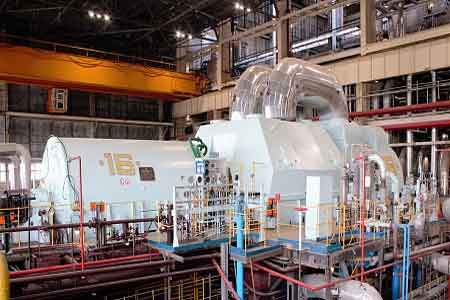

В филиал «Сургутская ГРЭС-2» ПАО «Юнипро» доставлен статор турбогенератора энергоблока №6. Его масса вместе с железнодорожным трансопртером составляет порядка 430 тонн. Доставка такого тяжеловесного оборудования на станцию потребовала особенной подготовки. Так, например, транспортер на котором доставили статор – один из двух в стране, и заказывают его заранее. Потребовалась и подготовка железнодорожных путей. Статор генератора на сегодняшний день уже находится в машинном зале Сургутской ГРЭС-2 на ремонтной площадке №2.
В течение 2023 года на Сургутскую ГРЭС-2 была поставлена система возбуждения, панели релейной защиты и противоаварийной автоматики, токопроводы и шинопроводы, комплектующие для турбогенератора.
Монтаж основного оборудования на энергоблоке №6 начнется в августе 2024 года. Завершение всех работ, оформление документов и ввод в эксплуатацию запланирован на март 2025 года. Мощность энергоблока №6 при этом возрастет до 830 МВт.
