Вода для котла: как меняется система водоподготовки на Барабинской ТЭЦ
На Барабинской ТЭЦ в Куйбышеве продолжается модернизация водоподготовительной установки подпитки котлов. Подрядчик устанавливает новое оборудование водоочистки, основанное на мембранном методе разделения.
Почему меняют способ водоподготовки на ТЭЦ?
В качестве источника водоснабжения для питания котлов на Барабинской ТЭЦ используют воду из реки Омь, которая отличается высоким содержанием соли и других минералов. Поэтому, чтобы предотвратить образование коррозии и накипи на внутренних поверхностях нагрева котлоагрегатов, питательную воду очищают. До модернизации для этого применяли технологическую схему химподготовки с использованием реагентов.
Модернизация водоподготовительной установки (ВПУ) предполагает переход к более современному процессу водоподготовки, основанному на мембранном методе разделения (обратный осмос).
Обратный осмос — процесс фильтрации воды через полупроницаемую мембрану под определенным давлением. Мембрана пропускает молекулы воды, но через нее не проходят другие частицы. В результате вода и растворенные в ней вещества разделяются. С одной стороны мембраны накапливается чистая вода, а все загрязнения остаются по другую.
Новый технологический процесс позволит сократить потребление реагентов для очистки питательной воды. Например, только магнезита, который используют для смягчения и очистки воды, требовалось порядка 90 тонн в год. Больше не будут нужны насосы, мешалки и баки для их приготовления, так же как и катионитовые фильтры, предназначенные для очистки от солей жесткости и получения умягченной воды.
Какие работы уже выполнили и что предстоит сделать?
Специалисты новосибирской строительной компании «Монолит» на первом этапе демонтировали девять фильтров химводоочистки, оборудование насосного парка. Проложили инженерные сети в химцехе, технологические трубопроводы и выполнили монтаж баков для умягченной воды.

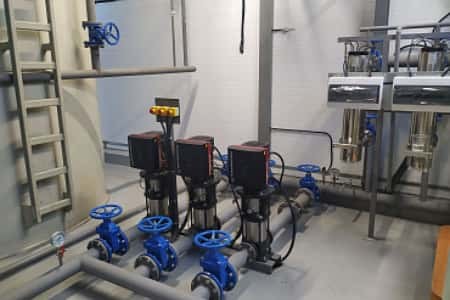

На втором этапе смонтировали новые насосы, а также установку обратного осмоса с системой дозирования ингибитора — химические вещества, которые добавляют в воду, чтобы исключить ее коррозионное воздействие на металл. Сейчас подрядчик выполняет антикоррозийную защиту баков умягченной воды, монтаж электросилового оборудования и трубопроводов обвязки установок обратного осмоса.
Новая схема водоподготовки более экологичная, экономичная и компактная. Преимущества обусловлены тем, что очистка воды происходит без применения реагентов, которые затем должны сбрасываться через стоки водоподготовки при регенерациях. Таким образом сокращается потребление воды на собственные нужды и, соответственно, снижается количество сточных вод.
Уже на этой неделе подрядчик приступит к пусконаладочным и шефмонтажным работам. Ввод модернизированной ВПУ запланирован на 1 сентября 2023 года.
