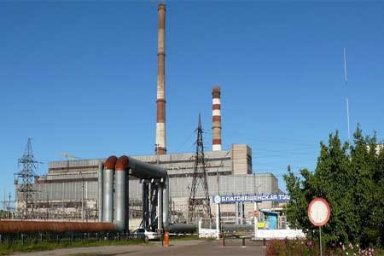

Благовещенская ТЭЦ

Благовещенская ТЭЦ

Благовещенская ТЭЦ – базовое предприятие энергетики Амурской области. История строительства Благовещенской ТЭЦ начинается с шестидесятых годов.

План развития промышленности города Благовещенска на 1971-1975 г.г. предусматривал строительство нескольких энергоемких промышленных предприятий, расширение и реконструкцию действующих, интенсивное развитие сельского хозяйства пригородных совхозов, строительство жилых домов. После уточнения тепловых нагрузок промышленности и жилищно-коммунального сектора города, учитывая дефицит электроэнергии в энергосистеме Дальнего Востока, задержку ввода мощностей Зейской ГЭС — было принято решение об увеличении проектной мощности БТЭЦ с 210 до 260 мВт (Решение №100 Главсеверовосток-энерго от 23 августа 1968 года, утверждено заместителем министра Энергетики и электрификации СССР — Финогеновым Я.М.).

Для уменьшения стоимости строительства Госпланом СССР было предложено для покрытия пиковой нагрузки вместо энергетического котла установить водогрейные. В соответствии с этим предложением было утверждено откорректированное задание, на проектирование согласно которому, был утвержден следующий состав оборудования: — одна турбина типа ПТ-60-130; — две турбины типа Т-110/120-130-2; — три котлоагрегата типа БКЗ-420-100; — два водогрейных котла типа КВГМ-100.

Строительство первой очереди Благовещенской ТЭЦ закончилось в декабре 1985 года пуском котла БКЗ-420-140/13 ст. №3 и турбина Т-110-120/130 ст.№3. Установленная мощность достигла проектной мощности и составила 280 мВт электрической и 689 Гкал/час тепловой мощности.

Развитие промышленности области, строительство жилья в Благовещенске неуклонно вели к увеличению количества потребителей тепловой и электрической энергии. Стал актуальным вопрос расширения ТЭЦ, строительства II очереди.

С 2005 года дискуссии о необходимости завершения строительства 2-й очереди Благовещенской ТЭЦ возобновились, на фоне создавшегося дефицита тепловой мощности для теплоснабжения вновь строящихся объектов и неблагоприятных тенденций в экологической обстановке, создаваемой большим количеством малых котельных эксплуатирующихся в г. Благовещенске.

Толчком к решению вопроса об источниках финансирования строительства на Дальнем Востоке новых энергетических объектов тепловой генерации, послужили решения Правительства Российской Федерации о передаче в управление ОАО «РусГидро» Государственного пакета акций ОАО «РАО Энергетические системы Востока» и увеличении доли Государства в активах ОАО «РусГидро» на сумму 50 миллиардов рублей, путем выкупа пакета дополнительной эмиссии акций.

После реализации принятых решений 2011 году ОАО «РАО Востока заключило договор на проектирование строительства второй очереди Благовещенской ТЭЦ.

1966 г. Министерство энергетики и электрификации СССР утвердило схему теплоснабжения г. Благовещенска.

1967 г. В соответствии с генеральным планом города выбрана площадка под строительство ТЭЦ.

1974 г. Организовывается дирекция строящейся ТЭЦ.

1976 г. Введены в эксплуатацию водогрейные котлы КВГМ-100, а Дирекция строящейся ТЭЦ переименована в Благовещенскую теплоэлектроцентраль и зачислена в перечень действующих станций.

1982 г. Введены в эксплуатацию котлоагрегат ст. №1БКЗ-420-140; турбоагрегат ст. №1 ПТ-60-130/13.

1983 г. Введены в эксплуатацию котлоагрегат ст. №2БКЗ-420-140; турбоагрегат ст.№2 Т-110/120-130.

1985 г. Завершилось строительство первой очереди Благовещенской ТЭЦ пуском котла БКЗ-420-140/13 ст. №3 и турбины Т-110-120/130 ст.№3. Установленная мощность достигла проектной и составила 280 мВт электрической и 689 Гкал/час тепловой мощности.

1994 г. Введен в эксплуатацию котел БКЗ-420-140 ст. №4. в составе 2-й очереди.

2010 г. На Благовещенской ТЭЦ достигнута максимальная выработка электрической энергии 1131,3 млн кВт/ч.

2013 г. ОАО «РусГидро» с целью осуществления функций Заказчика-застройщика учредило ЗАО «Благовещеская ТЭЦ».

Благовещенская ТЭЦ – базовое предприятие энергетики Амурской области. Благовещенская ТЭЦ на 85 % обеспечивает потребности предприятий промышленности и жилищно-коммунального хозяйства столицы Приамурья в тепле и вырабатывает седьмую часть всей электроэнергии, потребляемой в области. Основное оборудование станции: три турбоагрегата: ст. №1 типа ПТ-60-130/13 и ст. № 2,3 типа Т-110/120-130; четыре энергетических котла типа БКЗ-420-140-7; два водогрейных котла типа КВГМ-100. Основное топливо – бурый уголь Райчихинского, Ерковецкого и Харанорского месторождений.

Толчком к решению вопроса об источниках финансирования строительства на Дальнем Востоке новых энергетических объектов тепловой генерации, послужили решения Правительства Российской Федерации о передаче в управление ОАО «РусГидро» Государственного пакета акций ОАО «РАО Энергетические системы Востока» и увеличении доли Государства в активах ОАО «РусГидро» на сумму 50 миллиардов рублей, путем выкупа пакета дополнительной эмиссии акций.

После реализации принятых решений 2011 году ОАО «РАО Востока заключило договор на проектирование строительства второй очереди Благовещенской ТЭЦ.

В 2013 году ОАО «РусГидро» с целью осуществления функций Заказчика-застройщика учредило ЗАО «Благовещеская ТЭЦ», в этом же году были проведены конкурентные процедуры по выбору Генподрядной организации, в декабре 2013 года заключен договор генерального подряда. Строительство начато с января 2014 г.

2-я очередь Благовещенской ТЭЦ – это фактически расширение мощностей действующей станции. После сооружения 2-й очереди установленная электрическая мощность ТЭЦ вырастет на 120 МВт и составит 400 МВт, тепловая мощность вырастет на 188 Гкал/ч, а именно до 1005 Гкал/ч. Годовая выработка будет достигать 464 млн. кВтч, а годовой отпуск электроэнергии — 427,0 млн. кВтч. В качестве топлива для производства электроэнергии и тепла предполагается использовать уголь месторождения «Ерковецкий».

В рамках строительства второй очереди будет установлен пятый котлоагрегат и четвертый турбоагрегат, возведена четвертая градирня, смонтированы дополнительные трансформаторы, произведено расширение открытого распределительного устройства, Модернизирована система топливоподачи с расширением под котлоагрегат № 5 и проложены порядка 7 километров железнодорожных путей.

Завершение строительства 2-й очереди станции запланировано на декабрь 2015 г. Генеральный проектировщик — ЗАО «КОТЭС» (г. Новосибирск). Генеральный подрядчик – ОАО «Силовые машины». Заказчик-застройщик – ЗАО «Благовещенская ТЭЦ» (дочернее общество ОАО «РусГидро»).

http://museum.rao-esv.ru

Мощность электрическая, МВт 280
Мощность тепловая, Гкал/ч 817
19:19
2.13K

Упоминания в новостях:

Благовещенская ТЭЦ готова к несению зимних нагрузок
30 сентября в соответствии с постановлением главы Администрации Благовещенска о начале отопительного сезона СП «Благовещенская ТЭЦ» АО «ДГК» (входит в Группу РусГидро) начала отпуск тепла в областной центр Приамурья. Несмотря на то, что ремонтная кампания на Благовещенской ТЭЦ ещё продолжается, основное оборудование станции готово к работе в минусовые температуры.
2.71K
Более 200 тонн оборудования заменят во время ремонта котлоагрегата на Благовещенской ТЭЦ
В СП «Благовещенская ТЭЦ» АО «ДГК» (входит в Группу РусГидро) проходит средний ремонт котлоагрегата №3, в рамках котельного цеха это самый масштабный этап ремонтной кампании 2024 года. За время проведения ремонтных работ энергетики заменят более 200 тонн различного оборудования. На эти цели направлено более 100 миллионов рублей. Работы на объекте планируется завершить 7 октября.
4.02K
Более 100 единиц техники АО «Амуруголь» оснастили системой видеонаблюдения
На предприятиях АО «Амуруголь» — актив холдинга «Русский Уголь» на Дальнем Востоке – активно внедряют цифровизацию производственных процессов. Так, уже успела показать свою эффективность система онлайн-видеонаблюдения, которая включает около 650 камер, установленных на спецтехнике и стационарных объектах.
5.57K
Сергей Цивилев провёл рабочую встречу с Губернатором Амурской области Василием Орловым
29 июля, Москва. – Сергей Цивилев и Губернатор Амурской области Василий Орлов обсудили строительство Нижне-Зейской и Селемджинской гидроэлектростанций, а также газификацию Благовещенской ТЭЦ. Строительство новых гидроэлектростанций (ГЭС) было инициировано Минэнерго России в рамках исполнения поручения Президента Российской Федерации.
4.84K
Хабаровская ремонтно-монтажная компания с начала 2024 года провела 68 плановых ремонтов на дальневосточных ТЭЦ
Специалисты АО «Хабаровская ремонтно-монтажная компания» (входит в Группу РусГидро) по состоянию на 24 июня 2024 года завершили 68 плановых ремонтов основного энергооборудования дальневосточных ТЭЦ.
4.56K
С начала года специалисты АО «ХРМК» выполнили 52 плановых ремонта энергооборудования дальневосточных ТЭЦ
Специалисты АО «Хабаровская ремонто-монтажная компания» (входит в Группу РусГидро) завершили ремонт котлоагрегата № 10 Хабаровской ТЭЦ-1. Также завершен средний ремонт турбоагрегата № 3 установленной мощностью 25 МВт, турбина полностью готова к выработке электроэнергии.
2.51K
Специалисты Амурского филиала ХРМК проводят ремонт на Благовещенской ТЭЦ
Специалисты Амурского филиала АО «ХРМК» выполнили на 80 % запланированные работы по капитальному ремонту котлоагрегата № 5 на Благовещенской ТЭЦ (компании входят в Группу РусГидро). Производится ремонт тягодутьевых механизмов, вентиляторов горячего дутья, мельниц, дымососов.
298
«Русский Уголь» поставит в Амурскую область более 6 миллионов тонн топлива
Холдинг «Русский Уголь» поставит в Амурскую область около 6,3 млн тонн бурого угля. Основными потребителями топлива традиционно станут Благовещенская ТЭЦ и Райчихинская ГРЭС. Договор на поставку угля с энергетиками заключен на 2 года: для Благовещенской ТЭЦ отгрузят 3,6 млн тонн топлива, для Райчихинской ГРЭС — 1 млн тонн, для ЖКХ Амурской области — 1,7 млн тонн.
3.92K
«Русский Уголь» в 2024 году планирует на 10% увеличить добычу бурого угля на разрезе в Амурской области
«Русский Уголь» в 2024 году планирует увеличить годовой объем добычи угля на Ерковецком разрезе АО «Амуруголь» в Амурской области до 2,3 миллионов тонн. Это стало возможным благодаря внедрению новых технологий в производственные процессы. Разрез Ерковецкий расположен на территории сразу трех районов Амурской области: Октябрьского, Ивановского и Тамбовского.
4.23K
Дальневосточная генерирующая компания в 2024 году направит на ремонты более 17 млрд рублей
АО «Дальневосточная генерирующая компания» (входит в Группу РусГидро) приступила к реализации масштабной ремонтной кампании, в рамках которой в 2024 году будет отремонтировано более 350 единиц основного оборудования. Всего же на эти цели Дальневосточная генерирующая компания в текущем году направит 17,4 млрд. рублей. Масштабная ремонтная кампания пройдет в Хабаровском крае.
